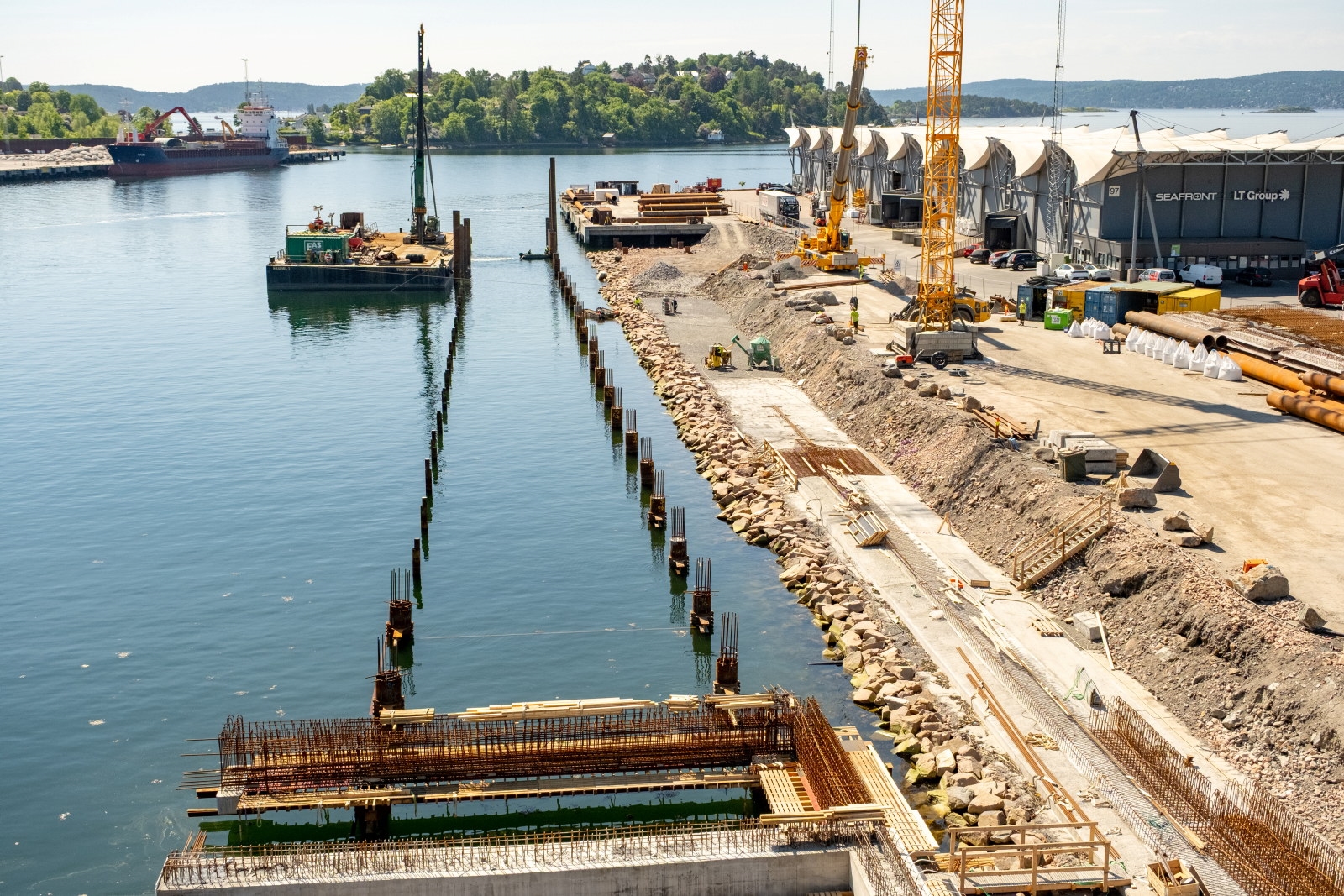

Pelingen ved Kneppeskjærkaia har pågått siden mars. Det slås stålrørspeler ned til fjell for å fundamentere den nye kaia. Om lag 85 prosent av dette arbeidet er nå ferdig.
Erfaringene fra de siste ukene tyder på at ferdigstillelse av de siste fundamenteringsarbeidene kan gå noe raskere enn tidligere anslått. Dette forutsetter normal drift uten uforutsette hendelser.
Dersom fundamentering ferdigstilles som estimert tar entreprenøren ferie i uke 28 og 29.
I uke 30 vil det være noe rigging og klargjøring til oppstart etter ferien. Aktiviteten denne uken vil være begrenset, med lite støy.
Arbeidet er tidvis støyende, og Oslo Havn beklager ulempene dette medfører for naboene.
Vi har forståelse for at dette kan oppleves belastende, særlig i perioder med varmt vær når flere oppholder seg utendørs.
Rammene for arbeidet
Kaia ved Kneppeskjær øst oppgraderes og utvides for å legge til rette for mer godstransport sjøveien til og fra Oslo. Arbeidet startet i august 2025 og er planlagt ferdig i mai 2027.
Oslo Havn følger gjeldende regelverk for støyende arbeid, i tråd med retningslinjer fra bydelsoverlegen. Dersom arbeid kan overskride grenseverdiene i Forskrift om begrensning av støy i Oslo kommune, må det søkes om dispensasjon.
Entreprenøren har søkt om og fått innvilget dispensasjon for sterkt støyende arbeid, dette for å balansere fremdrift og hensynet til naboene.
Tillatt arbeidstid for støyende arbeid:
Hverdager: kl. 07.00–19.00
Lørdager: kl. 07.00–16.00
Tillatte arbeidstider for sterkt støyende arbeid:
Hverdager: kl. 08.00–19.00
Lørdager: kl. 08.00–16.00
Faste pauser:
Kl. 11.00–11.30 (alle dager)
Kl. 15.00–15.30 (hverdager)
Lørdagsarbeid er nødvendig for å holde fremdriften i prosjektet.
Sterkt støyende arbeider utføres kun inntil to timer pr. dag.
Det etterstrebes også å unngå sterkt støyende arbeider på kvelden, dersom arbeidet ikke er kritisk for fremdriften.
Overvåkning av støy og støydempende tiltak
Overvåkning av støy viser enkelte støytopper, men verdiene er innenfor grensene for dispensasjonen.
Arbeidet gjennomføres så skånsomt som mulig, og det skal ikke medføre helseskadelig støy.
Det er satt inn flere tiltak for å dempe støy:
• Støydempende slaghette ved peling
• Wire-sag og betongtygger brukes i stedet for pigging der det er mulig
• Elektriske maskiner med lavere støynivå der det er tilgjengelig
Det er faste pauser i arbeidet.
Berørte naboer kan ha rett til tilbud om alternativt oppholdssted ved særlig støyende arbeid.
Oslo Havn følger opp støy og tiltak i dialog med bydel, entreprenør og naboer.
Videre informasjon
Prosjektets nettside oppdateres fortløpende: Oslo Havn – Reetablering og utvidelse av kai ved Kneppeskjær øst.
